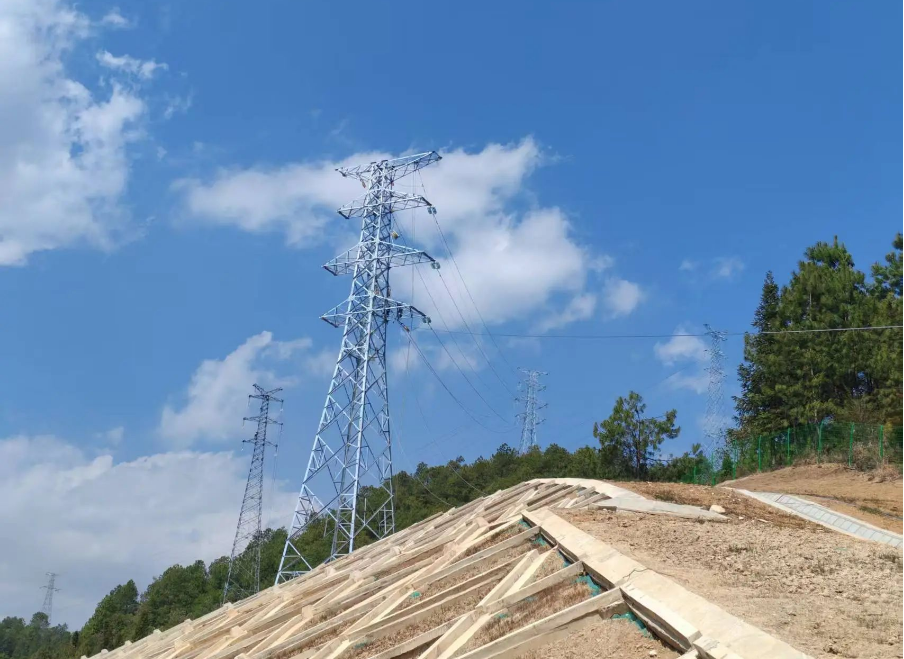

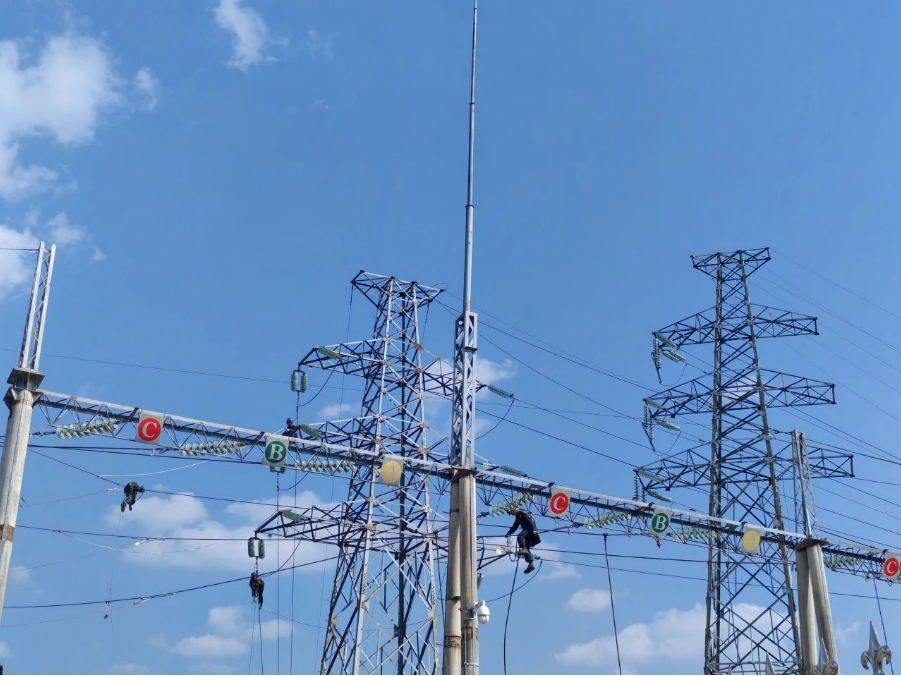

3月29日,随着调度指令的顺利执行,110kV古永变电站接入220kV金家村变电站新建线路工程正式投运,该工程作为保山地区电网补强的重要一环,标志着腾冲西部片区供电可靠性实现跨越式提升,为区域经济发展注入强劲动能。
工程创新采用“双通道+双预留”架构,新建14.4千米双回110kV线路,全线应用400平方毫米大截面钢芯铝绞线,有效提升线路载流量;同步在110kV古永变电站原有GIS间隔中间扩建4回GIS间隔,形成“两用两备”弹性接驳系统,可满足未来负荷增长需求,工程总投资2226万元。
3月29日,随着调度指令的顺利执行,110kV古永变电站接入220kV金家村变电站新建线路工程正式投运,该工程作为保山地区电网补强的重要一环,标志着腾冲西部片区供电可靠性实现跨越式提升,为区域经济发展注入强劲动能。
工程创新采用“双通道+双预留”架构,新建14.4千米双回110kV线路,全线应用400平方毫米大截面钢芯铝绞线,有效提升线路载流量;同步在110kV古永变电站原有GIS间隔中间扩建4回GIS间隔,形成“两用两备”弹性接驳系统,可满足未来负荷增长需求,工程总投资2226万元。
