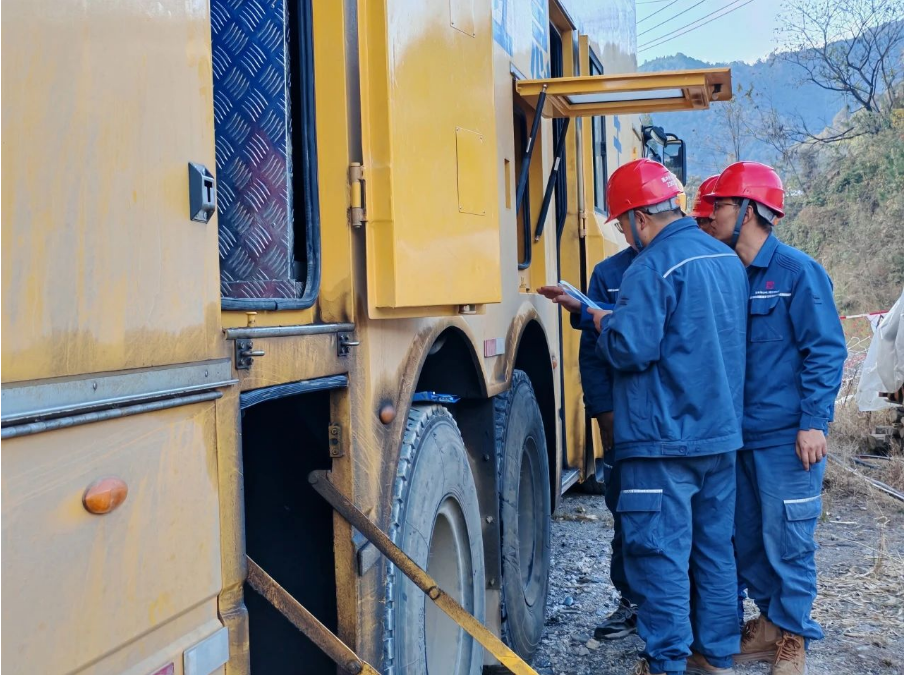

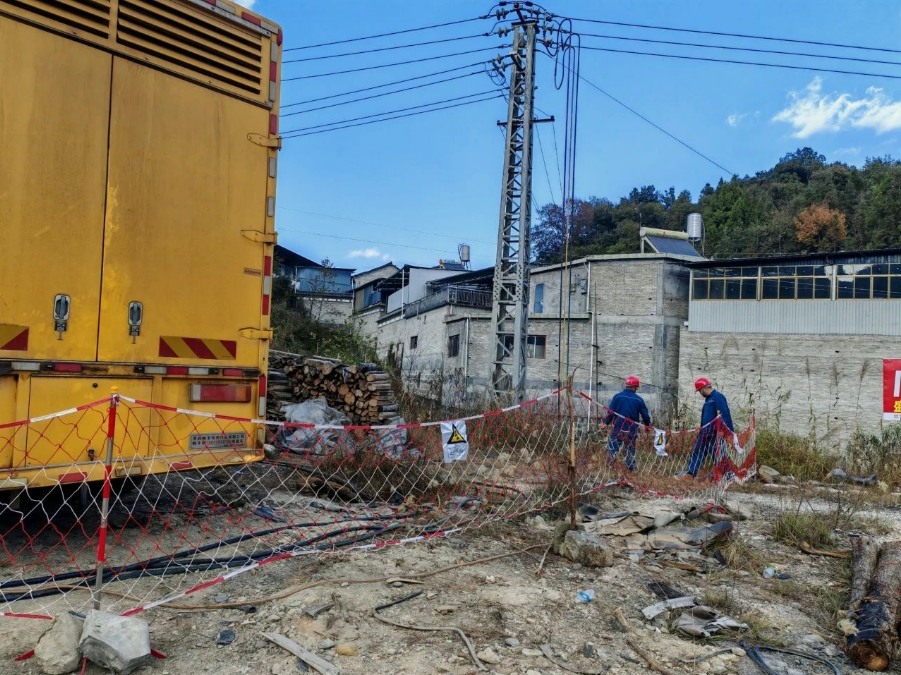

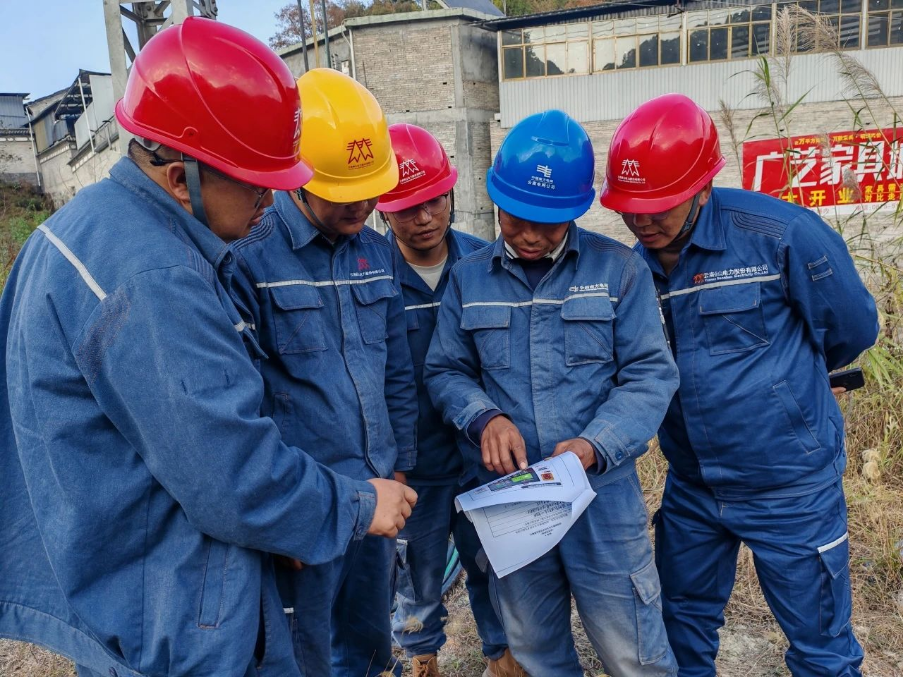

2024年12月10日,在腾冲市界头镇周家坡,云南保山电力公司腾冲分公司首次成功使用10kV移动发电车对高压线路进行负荷转供,有力保障了沿线8台公变、5台专变、757户用户在电力工程施工期间正常用电。
本次作业使用移动发电车发电持续15天,采用“发电车+电网”分段式的供电方案,早上9点到晚上7点由移动发电车供电,晚上7点到次日早上9点电网正常供电,预计减少停电时户数1950个,实现工程施工期间周边居民“零停电、负荷零损失”,化解了施工停电与用户正常用电之间的矛盾,为分公司10kV移动发电车在不停电施工、时户数有效管控上积累了一定经验。本次保供电任务还协请南方电网云南德宏梁河供电局到现场进行指导。
